6月4日,“海风之心”在阳江青洲海域成功完成浮托安装。梁文栋 摄
阳江日报讯(记者/陈思捷)“对接完成,落座成功!”6月4日14时18分,历经7个多小时作业,世界最大海上换流站“海风之心”在阳江青洲海域成功完成浮托安装。这标志着我国深远海风电送出技术取得重大突破,一举创下六项世界纪录,海上风电迈入超高压直流输电时代。

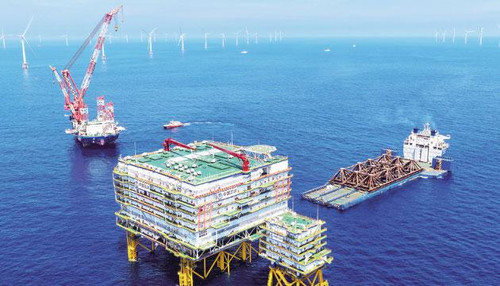

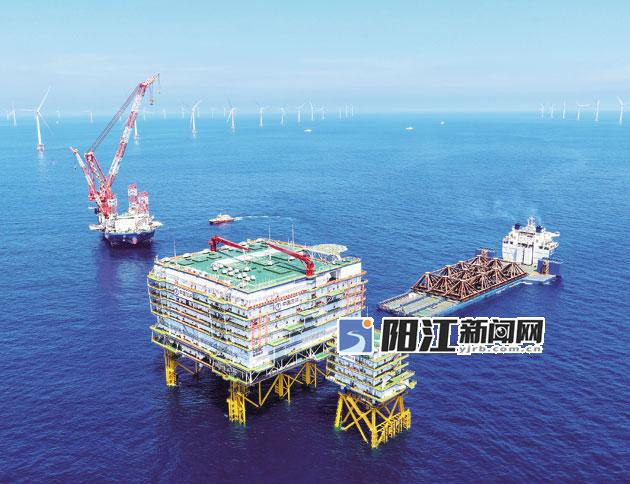

当天上午7时,记者在离岸70多公里的施工现场看到,搭载“海风之心”的半潜船“祥泰口”轮从千米外水域缓缓起航,1000米、500米、100米……每一次距离收窄,现场都同步校核数据,动态修正船舶姿态。进入最后的对位区间,船舶依托DP定位系统持续精调,“海风之心”随潮位变化逐步下沉,8个插尖嵌入导管架基座,整体对接偏差控制在毫米级。
“施工窗口仅有几小时,风速、浪高、潮位必须同时达标,容不得半点失误。”三峡集团广东分公司“海风之心”项目工程师黄勇介绍,重达2.5万吨的换流站,需随半潜船精准驶入导管架作业区间,两侧边缘误差仅150毫米,相当于在起伏不定的海面上完成“倒车入库”,同时实现毫米级“深海穿针”。项目团队提前开展多次模拟推演,创新采用无锚泊动力定位与潮汐协同下沉工艺,万吨级海上装备一次性整体就位。
作为三峡阳江青洲五、七期海上风电场的“心脏”,“海风之心”是全球首个±500千伏、200万千瓦柔性直流海上换流站,长85.5米、宽82.5米、高44米,平面面积相当于1个标准足球场,高约15层居民楼。其采用国内首创模块化、集约化送出系统,汇集163台风机电能,完成66千伏交流电到±500千伏高压直流电的转换。项目创下世界首个交直流混合送出、首个±500千伏直流海缆、首个集约化海上柔直送出、最大输送容量、最高电压等级、最大规模海上换流站六项世界纪录,核心装备全部国产化。
与传统交流输电相比,柔性直流技术可降低约60%电能损耗,破解深远海风电“发得出、送不远、损耗高”的行业难题。“海风之心”建成后,163台风机所发电能将在此汇集,每年可向粤港澳大湾区输送清洁电能60亿千瓦时,等效减少二氧化碳排放约500万吨。
中国电力企业联合会常务副理事长杨昆表示,截至今年一季度,我国海上风电装机4722万千瓦,占全球总装机的52%,稳居世界第一。大容量风机、漂浮式平台和柔性直流换流阀等核心部件实现国产化,向世界展示了先进的“中国方案”。
当前,阳江正加快建成千万千瓦级海上风电基地。“海风之心”的落户将进一步巩固阳江在全国海上风电领域的领先地位,助力阳江加快打造“绿能之都”,为我国深远海风电规模化集中开发与送出提供工程示范。
