国内首个海上风电海陆一体柔性直流输电工程取得关键进展

阳江三山岛工程换流站导管架完成安装
2026-05-05 09:11:31 来源:阳江新闻网

国内首个海上风电海陆一体柔性直流输电工程取得关键进展

国内首个海上风电海陆一体柔性直流输电工程取得关键进展

阳江三山岛工程换流站导管架完成安装
阳江新闻网

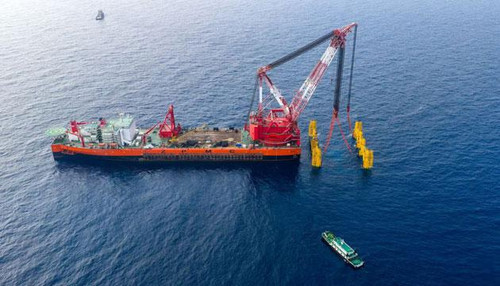

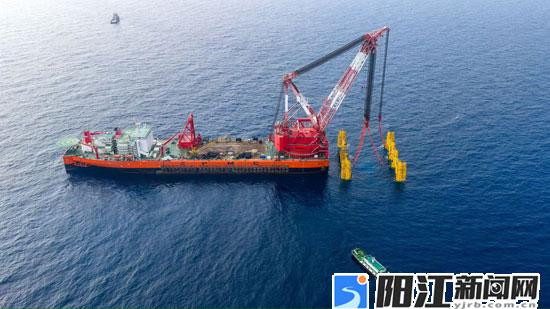

阳江三山岛海上风电柔直输电工程海上换流站导管架钢管桩打桩完成。杨殿供图

高质量发展看阳江

阳江日报讯(记者/费先霞 通讯员/杨殿)5月4日,阳江三山岛海上风电柔直输电工程迎来重要节点——核心基础构件海上换流站导管架钢管桩打桩完成,这标志着我国首个海上风电海陆一体柔性直流输电工程的换流站导管架施工取得了关键进展。

记者从南方电网广东阳江供电局获悉,阳江三山岛海上风电柔直输电工程海上换流站导管架是我国首个海上风电海陆一体柔性直流输电工程的核心基础构件。导管架长80米,宽55米,高76米,相当于20多层楼的高度,重达1.36万吨,是目前国内海上风电领域体积最大、重量最重的导管架。作为工程的“定海神针”,这个庞大的钢结构将在阳江海域深处,稳稳托举起总重2.7万吨的海上换流站。导管架上预留了35根J型管,未来将分别适配不同海缆的敷设需求,是名副其实的“海陆转换器”底座。

作业伊始,由大型工程船运载的导管架抵达指定海域。南方电网广东电网公司根据专业天气预报风、浪、流的方向,精准研判决定工程船的锚定在安装就位点的西南侧约300米处,由两条拖轮辅助振工程船抛“八”字锚,锚链长度550米,锚链方向与船舶夹角成45°,使得吊装船“振华30”在吊装过程中移动方向是逆向潮流、逆向涌浪,船舶DP系统的定位处于最佳工作区域,同时加大了“振华30”与导管架在移动过程中的安全距离,使得吊装过程更加安全可控。在全体参建人员的昼夜奋战下,这个庞然大物最终克服了风、浪、流等环境影响,成功实现精准就位。经水下机器人、潜水人员探摸与数据回传,导管架各项姿态参数均优于设计要求,与海床的接触平稳可靠,随后,对钢管桩进行打桩。后续,项目团队将会继续完成换流站导管架钢管桩灌浆、LMU(桩腿耦合装置)安装等一系列工作,为后续换流站上部组块的浮托安装、海底电缆的接入等一系列关键工序奠定坚实基础。

据了解,阳江三山岛海上风电柔直输电工程计划于2026年10月建成投产,每年可向粤港澳大湾区输送清洁电能约60亿千瓦时,相当于节约标煤174万吨、减少二氧化碳排放463万吨,为粤港澳大湾区绿色发展注入强劲动能。


展开阅读全文

网友评论

更多>>
点击右上角打开分享到朋友圈或者分享给朋友
知道了
