三峡青洲五、七海上风电送出工程进入冲刺阶段

打造海上风电运维标杆示范基地

2026-04-25 09:34:22 来源:阳江新闻网

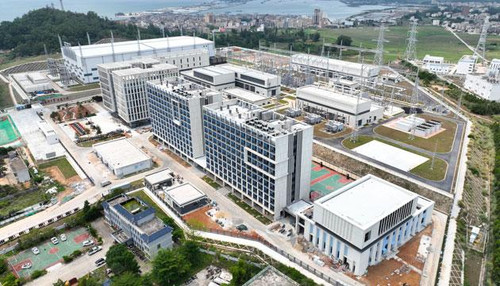

现代化智慧电厂大楼排列有序。

三峡青洲五、七海上风电送出工程进入冲刺阶段

打造海上风电运维标杆示范基地

阳江新闻网

现代化智慧电厂大楼排列有序。李凯 摄

阳江日报讯(记者/陈思捷)4月21日上午,位于阳西县上洋镇的三峡青洲五、七海上风电场海缆集中送出工程项目现场一片繁忙景象。几栋现代化智慧电厂大楼整齐排列,“电力中枢”初具雏形,施工人员正分散作业,进行电气设备的安装及装修收尾工作。作为目前世界电压等级最高、输送容量最大的海上风电柔性直流送出工程,该项目主体工程施工已基本完成,正全面转入设备安装与系统调试的冲刺阶段。

作为整个工程的“心脏枢纽”,阀厅无疑是现场最具科技含量的核心区域。步入其中,四层阀组件整齐排布、层次清晰,尽显工业之美。这里承担着电能转换的核心使命,海上风机发出的交流电,在这里转换为直流电并入电网。柔性直流技术更适配深远海风电开发场景,具备投资更省、损耗更低、电网运行稳定性更强等显著优势。

记者注意到,阀厅内部设计处处彰显着精细化与人性化考量。每层阀组件之间设置1.85米高的检修通道,通道宽度达1米,人员通行、设备操作空间充裕,施工与运维十分便利。“这个空间尺度经过反复优化,既保证设备布置紧凑高效,又充分考虑后期运维需求。”现场工程师邓淼介绍,宽敞的空间为年度检修、故障排查、缺陷消缺提供了良好作业条件,真正实现了全生命周期安全高效运维。

移步至控制室与电缆夹层,同样可见匠心工艺。数以千计的电缆分层分类、横平竖直,排布规整如尺。“电缆敷设没有捷径,全靠人工精细码放。”邓淼表示,高标准的工艺背后是施工团队精益求精。项目在多处施工环节融入巧思设计,从细节处提升工程品质,力求打造三峡集团广东片区百万千瓦海上风电运维标杆示范基地。

“当前项目正处于攻坚冲刺的关键阶段,整体电气设备安装工作预计本月底完成,随后转入系统调试。”邓淼告诉记者。就在不久前,海上换流站已在上海完成全套出厂试验,即将启航发往阳江海域施工现场,与陆上集控中心形成“一站一中心”的输送格局。

据了解,三峡青洲五、七海上风电场海缆集中送出工程由三峡新能源阳江发电有限公司投资建设,中国能建广东院EPC总承包,建设内容包括一座±500千伏/2000兆瓦海上换流站、一回两根±500千伏直流海缆和一座占地255亩的陆上集控中心,是目前世界上电压等级最高、输送容量最大的海上风电柔性直流送出工程。

“我们的目标,是给深远海开发探一条更智能、更安全的路。”项目有关负责人表示,全面投运后,项目每年将为粤港澳大湾区输送清洁电能约77亿千瓦时,等效减少二氧化碳排放超过600万吨,为推动我国新型能源体系构建、加快地区经济增长和实现“双碳”目标作出积极贡献。
