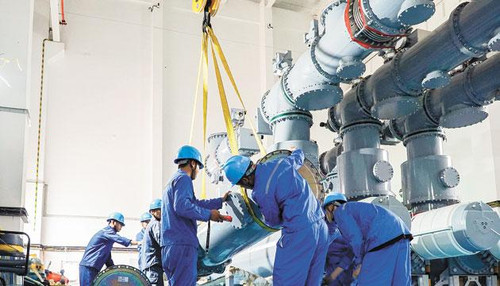

建设者在500千伏鹅凰开关站组建GIS设备。王艳萍 摄
阳江日报讯(记者/费先霞 通讯员/王艳萍)2月10日,记者从南方电网广东阳江供电局获悉,该局正式启动500千伏鹅凰站及相关线路停电改造工程,该工程涉及粤西网架优化二期工程、博贺电厂3、4号机组接入系统、阳西电厂7、8号机组项目接入系统等多项重点工程,是南方电网公司系统内规模最大、作业最为复杂的单一停电施工。
据悉,本次停电施工作业面横跨阳江、云浮、茂名、佛山等4个地市,合和海风场、茂名博贺电厂、华夏阳西电厂3个电源点需全停或部分停电配合。在为期65天的停电施工期间,将改拆、新建GIS开关8台,新建杆塔18基,新架设线路长度76公里,并对12回线路进行调整、互换间隔。施工高峰期间,仅阳江地区就有近2000人同时施工作业。
“作为粤西能源送出枢纽站,鹅凰开关站承担着汇聚和送出电能的重任,但随着日益增长的电能消纳和外送需求,鹅凰开关站原本的容量已难以满足,进行此次扩建和升级改造非常必要。”阳江供电局项目管理中心项目经理何若冰介绍道。改造完成后,500千伏鹅凰开关站开关设备将由原先的6串增加至9串,“5进3出”的接线布局将优化为“7进6出”,大大提升该开关站电能消纳和外送能力。届时,该开关站将成为南方电网设备规模最大的500千伏开关站,可满足900万千瓦清洁能源的消纳及外送,相当于三峡水电站装机容量的40%。
记者了解到,尽管本次改造工程规模庞大、施工复杂,但对居民生活用电不造成影响。阳江供电局提前做好了电力调度和应急准备工作,确保停电期间的基本电力供应不受影响。为了将停电对电厂影响降至最低,阳江供电局积极联动各电厂沟通协商,最终采取“半停+全停”的两阶段实施策略。本次工程还面临诸多技术上的新挑战,如新旧GIS设备连接后的耐压试验在南方电网公司尚属首次,验收及各专业配合需要对照计划精确到秒。面对这些难题,阳江供电局不断探索创新,积极寻求解决方案,全力确保工程顺利进行。
截至2024年底,阳江市各类电力能源建成装机容量2250万千瓦,居全省第一。2024年,阳江市累计向湾区送电718.51亿千瓦时,广东每使用10度电就有1度来自阳江。鹅凰开关站的升级改造,将为阳江建设坚强的“能源送出网”注入新的活力,助力打造“绿能之都”。
