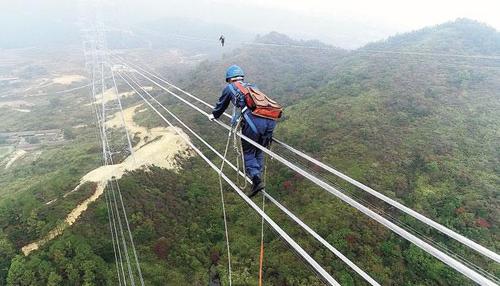

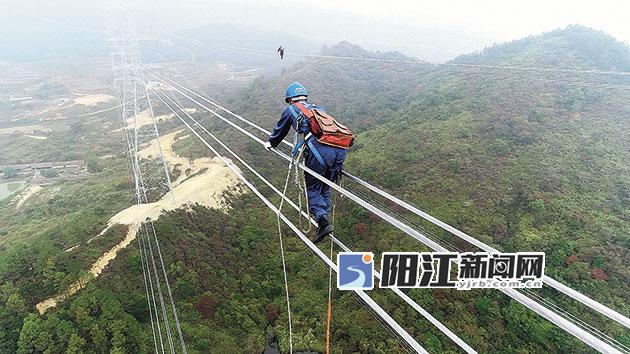

阳江日报讯(记者/费先霞 通讯员/杨殿)12月16日15时45分,随着500千伏博贺电厂送出线路工程(阳江段)最后放线段最后一相导线走板到达塔位,500千伏博贺电厂送出线路实现全线贯通。
500千伏博贺电厂送出线路工程是省重点工程,以茂名滨海新区博贺电厂为起点,横跨茂名,穿过阳江,最终接入云浮500千伏卧龙站,工程新建500千伏同塔双回线路,全长203千米,其中,阳江段长133千米,约占全长的三分之二,施工规模最大、线路最长、难度最大,尤其是阳春段喀斯特地貌施工地质条件复杂。
为保证项目按时按质投产,南方电网广东阳江供电局积极发挥党建引领作用,成立了由局党委书记挂帅的工作领导小组及专项业主项目部,组建临时党支部,并联合各镇政府、施工、监理单位成立党员突击队,按照“提早谋划、提前介入、关注节点、攻克难点”十六字方针,以投产结算为中心,不发生安全事故和廉洁事件为底线,通过党建联动畅通参建单位沟通渠道,有效协调解决了施工遇到的征地青赔、停电配合、物资供应等重点难点问题。“13个镇85处青赔难点,先后21次到18个厂家处协调供货,35次保护性施工,7次跨越高速、铁路、河流施工,24项停电计划,我们在不到半年的时间克服了一系列困难。”阳江供电局相关负责人说。
据介绍,该工程N326至N330线路段跨越了220千伏春一甲乙线,停电施工将影响用电大户阳春新钢铁有限责任公司生产用电。为降低停电影响,减少用户损失,党员突击队成员积极协调阳春新钢铁用户出资建设35千伏保安电源,为其提供供电间隔,确保了220千伏春一甲乙线正常停电。同时,最大限度缩短停电时间、优化施工方案、准备充足人力物力,将原计划10天跨越停电时间缩短到5天以内。
在高效推进工程建设的同时,该局还试点应用“智慧工地”管理,对架空线路施工现场的安全、进度、质量进行动态监控及预警,实现了无人机巡检视频拍摄、安全帽佩戴情况AI识别等。该局还通过导线牵引过程监控装置,实时监控导线过牵引时是否侧偏脱轨,确保安装质量。下一步,阳江供电局将做好三级自检和验收消缺工作,确保工程在年底零缺陷投产。
